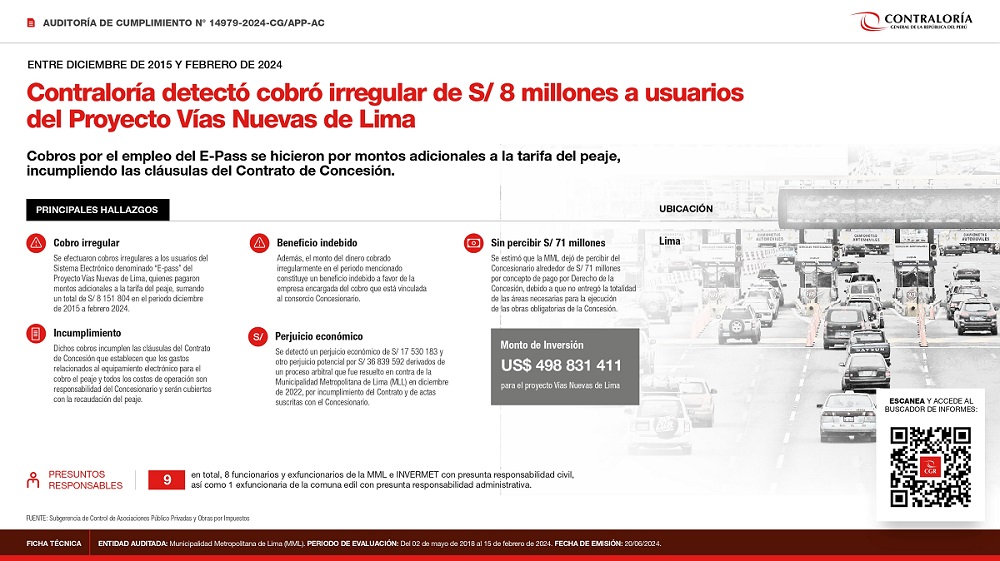

Proyecto Vías Nuevas de Lima: detectan cobró irregular de S/ 8 millones a usuarios

shadow



La Contraloría General detectó un cobro irregular a los usuarios del Sistema de Cobro Electrónico denominado “E-pass” del Proyecto Vías Nuevas de Lima, quienes tuvieron que pagar montos adicionales a la tarifa del peaje, sumando un total de S/ 8 151 804 en el periodo diciembre de 2015 a febrero 2024. Dicho monto, además, constituye un beneficio indebido a favor de la empresa encargada del cobro que está vinculada al consorcio concesionario.

El Informe de Auditoría de Cumplimiento 14979-2024-CG/APP-AC señala que los cobros por la adquisición del dispositivo electrónico (TAG), y por las tasas de recarga que pagan los usuarios y que es un valor adicional a la tarifa, incumplen las cláusulas del Contrato de Concesión para el Diseño, Construcción, Mejoramiento, Conservación, Operación y Explotación del proyecto Vías Nuevas de Lima, que establecen que los gastos relacionados al equipamiento electrónico para el cobro el peaje y todos los costos de operación son responsabilidad del Concesionario y serán cubiertos con la recaudación del peaje.

Asimismo, la Municipalidad Metropolitana de Lima (MML), pese a que fue advertida por el Fondo Metropolitano de Inversiones (INVERMET) de esos cobros indebidos en el 2016, no tomó ninguna acción concreta al respecto, permitiéndolo por más de 9 años, incumpliendo su obligación de contribuir al bienestar de la población, así como de gestionar y administrar el contrato de concesión. Es más, dicha situación también fue advertida oportunamente a la comuna edil por la Contraloría en su Informe de Hito de Control 1582-2019-CG/APP-SCC, emitido en julio de 2019.

Perjuicio económico

La Comisión Auditora detectó, además, un perjuicio económico contra el Estado de S/ 17 530 183 y otro perjuicio potencial por S/ 36 839 592 derivados de un proceso arbitral que fue resuelto en contra de la MML en diciembre de 2022 y que se originó por la decisión de exfuncionarios de la comuna edil de impedir la ejecución del cuarto y último incremento tarifario del peaje en el período diciembre de 2017 a noviembre de 2018.

Con su decisión, los entonces funcionarios de la Gerencia de Promoción de la Inversión Privada de la MML, contando con pronunciamientos de la Gerencia de Supervisión de Contratos de INVERMET (en su calidad de supervisor), incumplieron las cláusulas del Contrato de Concesión, la adenda de bancabilidad 1 y las actas de acuerdo de 2015 y 2016 para ejecutar uno de los mecanismos de compensación pactados a favor del Concesionario, esto es, el incremento tarifario.

Sin percibir S/ 71 millones

El informe de control revela, también, que la MML dejó de percibir un monto estimado de S/ 71 882 582, por concepto de pago por Derecho de la Concesión, el cual está condicionado a la culminación de las obras obligatorias por parte del Concesionario en los tramos Panamericana Norte, Panamericana Sur y Ramiro Prialé, lo que no ha ocurrido a la fecha.

Contraloría advierte que sistema que fortalece la seguridad aérea permanece inoperativo

Ello se debe principalmente a que la MML no ha cumplido con la entrega de los terrenos y la liberación de las interferencias en las áreas de la concesión, aprobando hasta 17 ampliaciones de plazo para la ejecución de las obras obligatorias, las cuales fueron ocasionadas en su mayoría por el retraso en la entrega de las áreas de terreno a cargo del Estado. Además, de acuerdo con la Comisión Auditora, los exfuncionarios de la municipalidad suscribieron actas de acuerdo estableciendo plazos sin sustento para la entrega de los terrenos, manteniéndose hasta la fecha dicho incumplimiento.

El monto que el municipio ha dejado de percibir se incrementará en tanto no se entreguen las áreas, lo que constituye una afectación a los intereses del Estado.

Por los hechos expuestos, la Comisión Auditora identificó la presunta responsabilidad civil de 8 funcionarios y exfuncionarios de la MML e INVERMET, así como la presunta responsabilidad administrativa de una exfuncionaria de la MML.

Contraloría: presentan resultados del control gubernamental al primer semestre 2024

Los resultados del Informe de Auditoría de Cumplimiento, que comprende el período del 02 de mayo de 2018 al 15 de febrero de 2024, fueron notificados oportunamente a la Procuraduría Pública de la Contraloría para que inicie las acciones legales contra los involucrados; y al alcalde de Lima a fin que disponga las acciones administrativas para el deslinde de las responsabilidades correspondientes.

Los ciudadanos pueden acceder a los resultados del informe y de otros servicios, a través del Buscador de Informes de Control y portal www.gob.pe/contraloria.

Dato

En enero de 2023, la MML decidió terminar unilateralmente el Contrato de Concesión por razones de interés público, lo que fue cuestionado por el Concesionario, por lo que el caso se encuentra en trámite de un Tercer Arbitraje Internacional.

El Contrato de Concesión fue firmado en enero de 2013 y el monto de la inversión asciende a US$ 498 831 411.

Contraloría
